蛇蟠島第三條10千伏海底電纜正在敷設。據悉,該條海底電纜敷設勝利后,無望為海島提速成長供給絡繹不絕的動力。

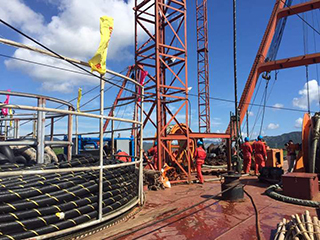

8月12日,在三門縣蛇蟠洋面上,大型的機器裝備起頭下水功課,電纜敷設船“邊走邊放”,開釋出成捆的花式電纜,好象一條條舉頭游走的“蛇”。放線工人矯捷有序天時用水下監督器、遙控車停止監督和調劑,節制著敷設船的偏向和速率。
蛇蟠島位于三門縣東部,全島面積19.68平方千米,是臺州市第一大島。島上有5個景區,60余個旅游項目,海水灘涂養殖面積20000畝。比年來,島上旅游設備扶植成長較快,修通了環島公路,年搭客歡迎量約2萬人次擺布。
三門縣供電公司于1999年和2012年前后架設兩條10千伏海底電纜縱貫海島,蛇蟠鄉6個行政村曾經于2009年全數經過新鄉村電氣化驗收,革新率到達100%,根基消弭了鄉村用電的“洽商”和低電壓等景象。村平易近們在自建房里康明斯發電機辦起了買賣紅火的農家樂,在蛇蟠船埠四周,大客車上去一波又一波旅客,空調熱水、熱飯暖湯歡迎著陸上的來客。
但跟著內地高速三門段蛇蟠洋大橋完工扶植,裝置少量變壓器知足施工出產用電和工人糊口用電,今朝僅此一項就已新報裝用電容量7000千伏安,海島供電電源略顯薄弱。若本來老電纜發作毛病,則島大將面對無電可用。是以,供電部分為海島的電力結構停止了前景的計劃,總投資近656萬元的第三條海底電纜本年獲浙江省電力公司立項核準后,當即動手后期的籌辦任務。
放線的賴徒弟一個禮拜前就泡在淺灘的海水里,他引見說:海底電纜的鋪設流程分為接纜、掃海、始端登岸施工、海中電纜施工、終端登岸施工。在淺灘段鋪設時,先用船把電纜運到海上,再由工人下水,在每一截電纜下面綁一個個輪胎,浮在水面。經過岸上的牽引機牽引,將電纜牽引登陸,電纜登陸后撤除輪胎,使電纜下沉至海底。
據悉,該條電纜自10千伏琴江504線蛇蟠干線起,采取電纜為HYJQF41-F-8.7/153×300型。海底電纜采取沖埋敷設,全線埋深1.5米,削減過往船只等外力對海底電纜形成的平安隱患,晉升海底電纜運轉的平安牢靠性和利用壽命。 下一篇:總投資47.63億的環球首個特高壓GIL輸電管廊開建
